Ile trwa budowa domu? Realne terminy i najczęstsze opóźnienia

Model domu na planach architektonicznych. Zastanawiasz się, ile trwa budowa domu? To zależy od wielu czynników, ale zaczyna się od projektu.

Napisano przez

Jakub Mazur

Opublikowano

17 cze 2026

Spis treści

Budowa domu rzadko zamyka się w jednym prostym terminie, bo na tempo wpływają formalności, technologia, dostępność ekip, pogoda i to, jak szybko podejmujesz decyzje po drodze. Na pytanie, ile trwa budowa domu, najuczciwiej odpowiadam: od kilku miesięcy w szybkim systemie prefabrykowanym do kilkunastu miesięcy przy klasycznej realizacji murowanej, a przy słabej organizacji nawet dłużej. Poniżej rozkładam ten temat na czynniki pierwsze, żeby łatwiej było ocenić realny harmonogram, a nie tylko optymistyczny scenariusz z katalogu.

Najkrócej mówiąc, czas budowy zależy bardziej od organizacji niż od samego metrażu

  • Dom murowany przy dobrze prowadzonych pracach zwykle zajmuje około 12-18 miesięcy.
  • Dom prefabrykowany może być gotowy nawet w 4-8 miesięcy, ale wymaga sprawnej logistyki i zwykle wyższego budżetu.
  • Sama ścieżka formalna potrafi dodać od kilku tygodni do kilku miesięcy, zanim ruszy budowa.
  • Największe opóźnienia robią zmiany projektu w trakcie prac, przerwy finansowe i brak jednej odpowiedzialnej koordynacji.
  • Bez bufora czasowego łatwo wpaść w zimowe przestoje, długie terminy dostaw i wydłużone wykończeniówki.

Jaki jest realny czas budowy domu

Gdy patrzę na inwestycję bez marketingowych uproszczeń, widzę kilka zupełnie różnych scenariuszy. Najszybciej kończą się domy prefabrykowane i szkieletowe, bo wiele elementów powstaje poza placem budowy. Najdłużej przeciągają się realizacje prowadzone systemem gospodarczym, zwłaszcza wtedy, gdy inwestor sam dogrywa kolejne ekipy albo czeka na kolejne transze finansowania.

Najczęściej przyjmuje się, że same roboty budowlane mieszczą się w przedziale od kilku do kilkunastu miesięcy, ale jeśli doliczysz projekt, formalności i wykończenie, całość robi się znacznie dłuższa. W praktyce dobrze jest myśleć nie o jednym terminie, tylko o całym łańcuchu działań od decyzji o starcie do momentu, w którym można się wprowadzić.

Scenariusz Orientacyjny czas Kiedy ma sens
Dom prefabrykowany 4-8 miesięcy Gdy priorytetem jest szybkość i masz dopięty projekt oraz wykonawcę
Dom szkieletowy 6-12 miesięcy Gdy chcesz skrócić czas bez rezygnacji z indywidualnych rozwiązań
Dom murowany 12-18 miesięcy Najczęstszy wariant przy standardowej organizacji prac
Budowa systemem gospodarczym 18-36 miesięcy Gdy część robót robisz sam albo rozbijasz inwestycję na etapy

Murator podaje, że w technologii prefabrykowanej od zlecenia do stanu pod klucz może minąć zaledwie około pół roku, ale taki wariant zwykle kosztuje więcej i wymaga bardzo sprawnego przygotowania. To dobry punkt odniesienia, bo pokazuje skalę różnicy między budową tradycyjną a szybkim systemem montażowym. Z tego powodu zawsze zaczynam od pytania nie o sam dom, lecz o sposób jego realizacji.

Co najbardziej wpływa na tempo prac

Największy błąd inwestorów polega na tym, że próbują ocenić czas budowy wyłącznie przez pryzmat metrażu. Metraż ma znaczenie, ale równie ważne są rzeczy, które na pierwszy rzut oka wydają się drugorzędne: prostota bryły, liczba załamań dachu, rodzaj fundamentów, dostępność materiałów i to, czy cały proces prowadzi jedna dobrze zorganizowana ekipa.

Najważniejsze czynniki, które realnie zmieniają harmonogram, to:

  • Technologia - dom murowany wymaga więcej czasu na kolejne etapy i przerwy technologiczne niż prefabrykat.
  • Bryła budynku - prosty dom z dachem dwuspadowym powstaje szybciej niż projekt z wykuszami, lukarnami i skomplikowanym dachem.
  • Metraż i liczba kondygnacji - większy budynek to więcej robót, więcej materiału i dłuższa koordynacja ekip.
  • Finansowanie - kiedy budowa idzie z bieżących środków, przestoje bywają krótkie; przy kredycie i etapowym uruchamianiu pieniędzy terminy często się rozciągają.
  • Dostępność wykonawców - dobra ekipa potrafi skrócić kalendarz bardziej niż droższe materiały.
  • Pora roku - część prac mokrych i wykończeniowych lepiej prowadzić w okresie bez większych spadków temperatury i wilgoci.
  • Decyzje inwestora - zmiana okien, układu ścian czy instalacji w połowie budowy to jeden z najdroższych sposobów na wydłużenie całego procesu.

Najczęściej widzę, że to nie sam murarz, ale seria drobnych opóźnień robi największą różnicę. Jeśli na etapie planowania dopniesz projekt, budżet i kolejność prac, później wszystko idzie zauważalnie sprawniej. I właśnie dlatego warto rozbić cały proces na etapy, zamiast mówić o budowie jako o jednym wielkim bloku czasu.

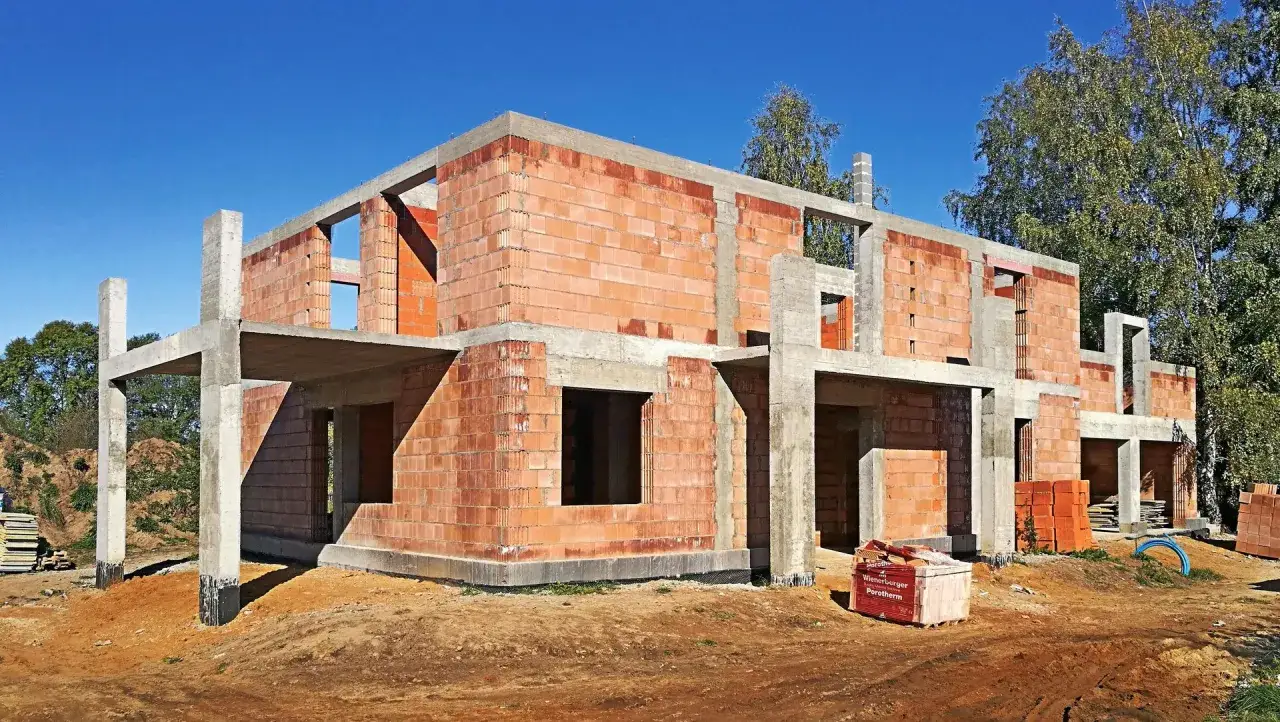

Budowa domu w toku. Ściany z cegły, betonowe stropy i słupy. Widać postęp prac, co daje wyobrażenie, ile trwa budowa domu.

Jak wygląda harmonogram od pierwszej łopaty do wprowadzenia się

W praktyce budowa składa się z kilku odcinków, a każdy z nich ma własne tempo. Jeśli ktoś pyta mnie o harmonogram, zawsze rozdzielam fazę przygotowawczą, stan surowy, instalacje i wykończenie. Dopiero wtedy widać, gdzie czas ucieka naprawdę, a gdzie tylko wydaje się, że prace stoją w miejscu.

Etap Typowy czas Co obejmuje
Przygotowanie i formalności 3-12 tygodni Projekt, decyzje urzędowe, geodeta, organizacja placu budowy
Stan zerowy 2-4 tygodnie Wykopy, fundamenty, izolacje, przygotowanie pod dalsze roboty
Stan surowy otwarty 2,5-4 miesiące Ściany, stropy, schody, więźba dachowa, pokrycie wstępne
Stan surowy zamknięty 4-6 miesięcy od startu Dochodzą okna, drzwi zewnętrzne i zabezpieczenie budynku
Instalacje i wykończenie 4-8 miesięcy Elektryka, hydraulika, ogrzewanie, tynki, wylewki, łazienki, malowanie

W praktycznych harmonogramach publikowanych przez Murator właśnie te widełki powtarzają się najczęściej: stan surowy zamknięty da się osiągnąć po kilku miesiącach, a instalacje i wykończenie zwykle zajmują kolejne miesiące. Warto pamiętać, że część prac mokrych wymaga czasu na wyschnięcie, więc nie da się ich po prostu przyspieszyć samą mobilizacją ekipy. To właśnie dlatego dom, który „stoi”, nie zawsze znaczy dom, który da się już wygodnie wykańczać.

Jeśli ta sekwencja jest z góry rozpisana, łatwiej też porównać różne technologie budowy i ocenić, która z nich naprawdę oszczędza czas, a która tylko wygląda na szybszą w reklamie.

Która technologia pozwala zbudować szybciej

Przy wyborze technologii nie patrzyłbym wyłącznie na sam czas. Szybsza budowa często oznacza wyższy koszt początkowy, większą zależność od jednego wykonawcy albo mniejszą elastyczność zmian w trakcie realizacji. To nie znaczy, że szybkie rozwiązania są gorsze. Po prostu wymagają innego sposobu planowania.

Technologia Tempo realizacji Największa zaleta Typowe ograniczenie
Murowana Średnie Dobra dostępność ekip i znane rozwiązania Dłuższe przerwy technologiczne i większa podatność na opóźnienia
Szkieletowa Szybka Krótki czas realizacji i mniejsza sezonowość Wymaga dobrego projektu i precyzyjnego wykonania detali
Prefabrykowana Bardzo szybka Najkrótszy czas od startu do zamknięcia stanu pod klucz Wyższy koszt i mała tolerancja na zmiany w trakcie

Jeśli zależy Ci na tempie, dom prefabrykowany wygrywa niemal zawsze, ale rachunek zwykle jest wyższy. Jeśli zależy Ci na kompromisie między szybkością a elastycznością, szkielet bywa bardzo sensowny. Z kolei technologia murowana nadal pozostaje najpopularniejsza, bo jest przewidywalna, szeroko znana wykonawcom i daje dużą swobodę w dopasowaniu projektu do działki.

W praktyce najważniejsze pytanie brzmi nie „która technologia jest najlepsza”, tylko „która najlepiej pasuje do budżetu, działki i terminu wprowadzenia się”. Gdy to już wiemy, łatwiej zobaczyć, co naprawdę najczęściej rozbija harmonogram.

Co najczęściej wydłuża budowę bardziej niż plan zakłada

Z mojego doświadczenia największe opóźnienia wynikają z rzeczy bardzo przyziemnych. Rzadko chodzi o jeden dramatyczny problem. Zwykle to seria drobiazgów: czekanie na ekipę, niezatwierdzony detal, zmiana materiału, opóźniona dostawa okien, brak gotowej instalacji albo kolejna korekta w projekcie wnętrz. Każda z tych spraw wydaje się mała, ale razem potrafią przesunąć odbiór o kilka miesięcy.

  • Brak kompletnej dokumentacji - formalności potrafią przeciągnąć start. Jak podaje gov.pl, pozwolenie na budowę domu jednorodzinnego może trwać do 65 dni, a przy zgłoszeniu z projektem roboty można zwykle rozpocząć po 21 dniach, jeśli urząd nie wniesie sprzeciwu.
  • Zmiany w trakcie prac - przesunięcie ściany, inne okna czy nowy układ instalacji wymuszają poprawki na kilku etapach.
  • Rozbicie inwestycji na wiele ekip - kiedy nie ma jednego koordynatora, każda przerwa między branżami zaczyna kosztować czas.
  • Nierealistyczny budżet - brak pieniędzy na końcowe etapy to klasyczny powód, dla którego dom długo stoi „na pół gotowo”.
  • Sezonowość robót - mróz, intensywne opady albo upały potrafią zatrzymać część prac lub obniżyć ich tempo.
  • Zbyt późne zamawianie materiałów - okna, drzwi, pompy ciepła i część elementów wykończeniowych mają terminy, które lubią zaskakiwać.

Najbardziej kosztowny błąd widzę wtedy, gdy inwestor zakłada, że da się „dograć wszystko po drodze”. W budowie domu to zwykle nie działa. Jeśli chcesz dotrzymać terminu, musisz planować kilka kroków naprzód, a nie tylko reagować na bieżące problemy. I właśnie dlatego kolejna sekcja jest najpraktyczniejsza z całego tekstu.

Jak skrócić czas bez obniżania jakości

Budowy nie da się przyspieszyć magią, ale da się usunąć najczęstsze blokady. W praktyce najlepiej działają działania, które porządkują proces jeszcze przed wbiciem pierwszej łopaty. To nie jest efektowna część inwestycji, ale właśnie tu najłatwiej odzyskać tygodnie, a czasem miesiące.

  • Dopnij projekt przed startem - zmiany w trakcie są najdroższe czasowo.
  • Wybierz jednego koordynatora - generalny wykonawca albo bardzo dobrze prowadzony kierownik robót zwykle skraca przestoje.
  • Zamów długoterminowe elementy z wyprzedzeniem - szczególnie stolarkę, pompę ciepła, bramę garażową i niestandardowe wykończenia.
  • Oddziel rzeczy konieczne od „mile widzianych” - im mniej decyzji zostawiasz na później, tym stabilniejszy harmonogram.
  • Utrzymuj rezerwę budżetową - najlepiej taką, która pokryje nieplanowane prace lub droższą alternatywę materiałową.
  • Planuj start z myślą o sezonie - prace mokre i wykończeniowe łatwiej prowadzić wtedy, gdy pogoda nie wymusza przerw.

Murator zwraca uwagę, że przy prefabrykatach sam czas jest krótszy, ale cena rośnie względem tradycyjnej budowy. To ważna obserwacja, bo pokazuje prostą zależność: im bardziej chcesz skrócić harmonogram, tym bardziej musisz pilnować budżetu i decyzji projektowych. Szybkość prawie zawsze ma swoją cenę, tylko nie zawsze widać ją od razu.

Jeśli jednak rozsądnie ustawisz priorytety, możesz zejść z poziomu „wiecznej budowy” do planu, który naprawdę da się domknąć w przewidywalnym terminie. Ostatni krok to wpisanie do kalendarza realnego bufora, a nie terminu z idealnego scenariusza.

Najrozsądniejszy bufor czasowy, jaki warto wpisać do planu

Gdybym miał doradzić jedną rzecz osobie planującej własny dom, powiedziałbym: nie planuj wyłącznie najlepszego wariantu. Zawsze zostaw 20-30% zapasu względem harmonogramu, który wydaje się realistyczny na papierze. Ten bufor nie jest oznaką pesymizmu, tylko zdrowego podejścia do inwestycji, w której pogoda, dostawy i decyzje ludzi mają większy wpływ niż w wielu innych projektach.

Najbezpieczniej myśleć tak: formalności to osobny etap, stan surowy to drugi, instalacje i wykończenie to trzeci, a dopiero ich suma daje prawdziwy czas do wprowadzenia się. Jeśli potraktujesz budowę w ten sposób, łatwiej unikniesz rozczarowania i lepiej ustawisz finansowanie, najem zastępczy albo sprzedaż obecnego mieszkania. W budowie domu najbardziej pomaga nie optymizm, tylko dobry margines bezpieczeństwa.

FAQ - Najczęstsze pytania

Dom prefabrykowany może być gotowy nawet w 4-8 miesięcy, szkieletowy zwykle w 6-12 miesięcy, a murowany w około 12-18 miesięcy. Jeśli budujesz systemem gospodarczym albo rozbijasz inwestycję na etapy, całość może potrwać 18-36 miesięcy.

Najmocniej spowalniają ją zmiany projektu w trakcie prac, słabe finansowanie, brak jednego koordynatora, sezonowość robót i opóźnione dostawy materiałów. Duże znaczenie ma też prostota bryły, bo dom z prostym dachem powstaje szybciej niż projekt z wykuszami i lukarnami.

Przygotowanie i formalności zajmują zwykle 3-12 tygodni, stan zerowy 2-4 tygodnie, a stan surowy otwarty około 2,5-4 miesiące. Stan surowy zamknięty można osiągnąć po 4-6 miesiącach od startu, a instalacje i wykończenie często zajmują kolejne 4-8 miesięcy.

Najlepiej dopiąć projekt przed startem, wybrać jednego koordynatora, zamówić wcześniej stolarkę i inne długoterminowe elementy oraz zostawić rezerwę budżetową. Warto też planować start z myślą o sezonie i nie odkładać decyzji na później.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

prefabrykaty szkielet fundamenty instalacje wykończenie

Udostępnij artykuł

Jakub Mazur

Jakub Mazur

Nazywam się Jakub Mazur i od 4 lat zgłębiam tajniki budowy, remontów oraz rynku nieruchomości. Moje zainteresowanie tymi tematami narodziło się z obserwacji, jak wiele można usprawnić i jak ważne jest, aby podejmować świadome decyzje w tak kluczowych obszarach życia. Staram się dzielić się wiedzą w sposób przystępny, analizując aktualne trendy i porównując dostępne informacje, aby pomóc Wam zrozumieć złożoność tego rynku. Moim celem jest dostarczanie rzetelnych i praktycznych treści, które będą dla Was cennym źródłem informacji podczas planowania inwestycji czy remontu.
