Przygotowanie działki pod budowę domu to etap, który w praktyce decyduje o tym, czy inwestycja ruszy płynnie, czy utknie na pierwszych formalnościach i poprawkach. Zanim na plac wjedzie koparka, trzeba sprawdzić plan zagospodarowania, granice, warunki gruntowe, media i dojazd, a dopiero potem myśleć o wyrównywaniu terenu. To właśnie tu najłatwiej przepalić pieniądze albo stracić kilka tygodni, dlatego wolę prowadzić ten proces w jasnej kolejności.
Najważniejsze decyzje zapadają jeszcze przed wjazdem ekipy na działkę
- Najpierw sprawdź MPZP, a jeśli go nie ma, decyzję o warunkach zabudowy oraz aktualny stan planowania w gminie.
- Geodeta i badania gruntu zwykle kosztują mniej niż późniejsze poprawki fundamentów i odwodnienia.
- Uzbrojenie działki często trwa miesiące, więc media warto załatwiać równolegle z projektowaniem domu.
- Prace przygotowawcze obejmują m.in. tyczenie, niwelację i zagospodarowanie terenu budowy.
- Bez podstawy formalnej nie zaczynaj robót ziemnych, bo łatwo wejść w samowolę budowlaną.
Najpierw sprawdź, co wolno zbudować na tej działce
Na Gov.pl pierwszy krok jest prosty: sprawdź, czy dla terenu obowiązuje miejscowy plan zagospodarowania przestrzennego. Jeśli planu nie ma, potrzebujesz decyzji o warunkach zabudowy. W 2026 r. dokładam do tego jeszcze weryfikację planu ogólnego gminy, bo to on porządkuje dziś lokalne zasady zabudowy i potrafi realnie wpłynąć na dalsze formalności.
Nie kupuję działki tylko dlatego, że wygląda dobrze na zdjęciach. Zawsze sprawdzam, czy da się na niej postawić dom o takim kształcie i parametrach, jakie rzeczywiście mnie interesują. W praktyce liczą się nie tylko przeznaczenie terenu, ale też linia zabudowy, wysokość budynku, dach, powierzchnia biologicznie czynna oraz dostęp do drogi publicznej.
- Jeśli obowiązuje MPZP, projekt domu musi się w niego wpisać.
- Jeśli MPZP nie ma, warunki zabudowy stają się kluczowe dla całej inwestycji.
- Na działce rolnej dochodzi jeszcze kwestia zmiany przeznaczenia gruntu, a czasem także wyłączenia z produkcji rolnej.
- Brak pewnego dojazdu potrafi zatrzymać budowę równie skutecznie jak brak mediów.
Jeśli działka wymaga korekty formalnej już na starcie, trzeba to policzyć przed zakupem, a nie po podpisaniu aktu. Kiedy wiem już, że teren da się legalnie zabudować, przechodzę do granic i gruntu, bo to one mówią mi, jak bezpiecznie zaprojektować fundamenty i teren wokół domu.
Wyznacz granice i zbadaj grunt, zanim zamówisz projekt
Ja nie zamawiam projektu domu, zanim nie mam mapy do celów projektowych i przynajmniej sensownej wiedzy o gruncie. Geodeta sprawdza granice, przygotowuje mapę i później wytycza budynek w terenie, a to wszystko wpływa na ustawienie domu, ogrodu, podjazdu i przyłączy. Jeśli punkty graniczne są niepewne, warto od razu zrobić wznowienie granic, zamiast zgadywać, gdzie kończy się działka.
Orientacyjnie koszty geodezyjne przy budowie domu potrafią zamknąć się w widełkach około 3,8-4,7 tys. zł za mapę do celów projektowych i tyczenie budynku, a przy dodatkowych problemach z granicami mogą być wyższe. To nie jest wydatek, na którym lubię oszczędzać, bo błędne ustawienie budynku zwykle kosztuje wielokrotnie więcej niż sama usługa geodety.
Granice, które naprawdę mają znaczenie
Jeśli słupki graniczne są zatarte, działka była dawno dzielona albo sąsiedzi mają inne wspomnienia niż dokumenty, nie zaczynaj od ogrodzenia. Najpierw trzeba wiedzieć, gdzie dokładnie biegną granice, bo późniejsza korekta ogrodzenia, podjazdu albo tarasu bywa bardzo nieprzyjemna. Granica działki to nie detal. To punkt wyjścia dla całego układu zagospodarowania.
Przeczytaj również: Badanie gruntu przed budową domu - kiedy naprawdę się opłaca?
Badania geotechniczne, które ratują fundamenty
Badania geotechniczne gruntu dla domu jednorodzinnego kosztują zazwyczaj od 2000 do 5000 zł. Samo wiercenie i pobranie próbek trwa zwykle kilka godzin, a na dokumentację czeka się od kilku dni do około tygodnia. W normalnych warunkach to niewielki koszt w stosunku do całej budowy, ale na działkach z wysoką wodą gruntową, nasypami albo torfem różnica jest ogromna, bo od razu widać, jaki fundament ma sens, a jaki będzie ryzykiem.
W praktyce badanie gruntu przydaje się nie tylko po to, żeby architekt dobrał fundament. Pomaga też ocenić, czy trzeba liczyć się z odwodnieniem, wymianą gruntu albo podniesieniem posadowienia domu. Z tego miejsca naturalnie przechodzi się do mediów, bo nawet najlepszy projekt nie ruszy bez prądu, wody i sensownego dojazdu dla ekip.
Zorganizuj media i dojazd, bo to zwykle trwa najdłużej
W praktyce to właśnie uzbrojenie działki najczęściej zabiera najwięcej czasu. Ja zaczynam wnioski o media równolegle z projektem, bo najszybciej mija nie sam czas budowy, tylko kolejki do gestorów sieci, czyli operatorów odpowiedzialnych za dane media. Jeśli docelowe przyłącza mają się przeciągnąć, warto od razu sprawdzić przyłącze tymczasowe na czas budowy.
Jeśli przyłącze ma przebiegać przez cudzą działkę, trzeba uregulować zgodę albo służebność przesyłu, czyli prawo do poprowadzenia instalacji przez cudzy grunt. To jeden z tych tematów, które ludzie odkładają „na później”, a potem blokują sobie start budowy.
| Medium | Co zwykle trzeba załatwić | Orientacyjnie |
|---|---|---|
| Prąd | Warunki przyłączenia, projekt i wykonanie przyłącza; dla domu jednorodzinnego często 15-20 kW mocy | Warunki zwykle do 30 dni, wykonanie często kilka-kilkanaście miesięcy; opłata około 60-95 zł netto za 1 kW przy przyłączu kablowym lub 15-40 zł netto za 1 kW przy napowietrznym |
| Woda | Warunki techniczne, projekt przyłącza, odbiór | Warunki techniczne dla domu zwykle 21 dni, projekt 60-120 dni, a całość często co najmniej 3 miesiące; koszt zwykle od kilku do kilkunastu tysięcy złotych |
| Gaz | Warunki przyłączenia i wykonanie instalacji | Warunki zwykle do 30 dni, realizacja często kilka-kilkanaście miesięcy; standardowe przyłącze do 15 m dla domu to około 3,6 tys. zł netto |
Jeśli nie masz kanalizacji, od razu porównaj szambo i przydomową oczyszczalnię. To nie jest tylko decyzja instalacyjna, ale też decyzja o układzie działki, miejscu posadowienia domu i późniejszym komforcie użytkowania. Media brzmią technicznie, ale w budowie domu to często one ustawiają cały harmonogram.

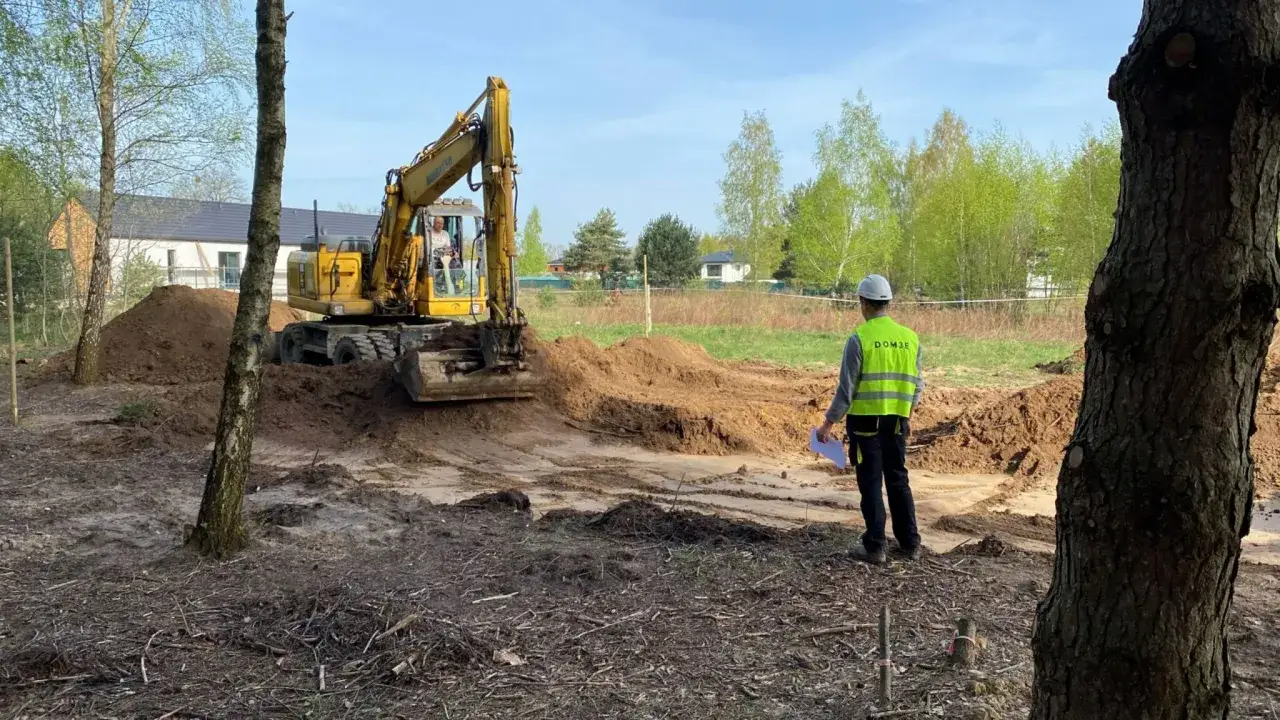

Oczyść teren i wyrównaj go tak, żeby nie walczyć z wodą i logistyką
Po stronie fizycznej zaczynam od tego, co najczęściej utrudnia pracę ekipie: krzewy, samosiejki, resztki starych fundamentów, gruz, humus i przypadkowe nierówności. Humus, czyli żyzną warstwę wierzchnią, zwykle zdejmuję i odkładam osobno, bo później przydaje się w ogrodzie. Nie warto mieszać wszystkiego w jedną masę, bo to tylko utrudnia kolejne etapy.
Nie wyrównuję działki na ślepo. Zbyt agresywna niwelacja potrafi zepsuć naturalny spływ wody i stworzyć problem, którego wcześniej nie było. Czasem lepiej zostawić lekki spadek terenu niż robić idealną „płytę”, która potem zbiera wodę przy ścianach domu. Na tym etapie patrzę też na miejsce dla ciężarówek, kontenera, zaplecza i tymczasowego ogrodzenia.
- Usuń to, co blokuje wjazd i składowanie materiałów.
- Zaplanuj tymczasową drogę dojazdową dla betoniarki i ciężkiego sprzętu.
- Zabezpiecz działkę ogrodzeniem albo przynajmniej czytelnym oznaczeniem granic.
- Jeśli teren jest podmokły, rozważ odwodnienie albo przesunięcie części prac ziemnych na suchszy okres.
- Sprawdź, czy wycinka drzew lub krzewów nie wymaga dodatkowych formalności.
W praktyce dobrze przygotowany plac budowy oszczędza czas każdej kolejnej ekipie. Kiedy teren jest już uporządkowany, zostaje ostatni, bardzo ważny filtr: formalny moment, od którego roboty naprawdę wolno prowadzić.
Zaczynaj roboty dopiero wtedy, gdy formalnie możesz ruszyć
Jak podaje GUNB, rozpoczęcie budowy następuje już z chwilą podjęcia prac przygotowawczych. To ważne, bo geodezyjne wytyczenie budynku, niwelacja terenu, zagospodarowanie placu i wykonanie przyłączy na potrzeby budowy nie są „czynnościami wstępnymi poza budową” - one formalnie wchodzą w start robót. Z tego powodu nie zaczynam nawet drobnych prac ziemnych, dopóki nie mam pewności, że działka jest objęta właściwą decyzją lub zgłoszeniem.
W praktyce pilnuję czterech rzeczy naraz: mam właściwą podstawę formalną, geodeta wytyczył budynek, teren jest przygotowany, a organ nadzoru budowlanego i projektant zostali zawiadomieni tam, gdzie przepisy tego wymagają. Jeśli budujesz w trybie zgłoszenia, pamiętaj też o terminach na ewentualny sprzeciw urzędu. Spontaniczne „zaczniemy tylko wykop” to najkrótsza droga do niepotrzebnych problemów.
- Nie zaczynaj robót ziemnych przed zamknięciem formalności.
- Nie myl przygotowania działki z samym posiadaniem projektu.
- Nie traktuj ogrodzenia i kontenera jak czynności neutralnych prawnie, jeśli teren nie jest jeszcze gotowy formalnie.
- Jeśli to Twój pierwszy dom, wybieraj rozwiązania, które dają większy margines bezpieczeństwa, a nie tylko krótszą ścieżkę na papierze.
Ta kolejność działa prosto: najpierw dokumenty, potem grunt, następnie media i dopiero na końcu ciężki sprzęt. Dzięki temu budowa zaczyna się bez nerwowego cofania decyzji, a nie od walki z konsekwencjami pośpiechu.
Kosztorys startu, który pokazuje, gdzie najłatwiej przepalić budżet
Najwięcej pieniędzy znika zwykle nie na jednym wielkim błędzie, tylko na kilku małych poprawkach, które sumują się szybciej, niż inwestor się spodziewa. Poniżej układam orientacyjny koszt startu tak, jak robię to sam, gdy chcę zobaczyć, czy działka jest rzeczywiście „dobra cenowo”, czy tylko wygląda tanio w ogłoszeniu.
| Etap | Orientacyjny koszt | Dlaczego cena rośnie |
|---|---|---|
| Mapa do celów projektowych | ok. 2 120-2 620 zł | Wielkość działki, lokalizacja, stopień skomplikowania pomiarów |
| Tyczenie budynku | ok. 1 640-2 120 zł | Liczba naroży, złożoność projektu, warunki terenowe |
| Badania geotechniczne | 2 000-5 000 zł | Liczba odwiertów, woda gruntowa, rodzaj podłoża, zakres dokumentacji |
| Woda | od kilku do kilkunastu tysięcy złotych | Długość przyłącza, projekt, ukształtowanie terenu, warunki lokalnego zakładu |
| Prąd | zależnie od mocy i typu przyłącza | Opłata przyłączeniowa, długość odcinka, ewentualne roboty dodatkowe |
| Gaz | około 3,6 tys. zł netto za standardowe przyłącze do 15 m | Długość odcinka, moc, taryfa operatora |
Jeśli działka jest słabo uzbrojona, a do tego wymaga porządnej niwelacji i dłuższych przyłączy, budżet startowy bardzo łatwo przekracza kilkanaście tysięcy złotych. W takich sytuacjach nie traktuję taniej działki jako okazji z automatu - często różnicę zjadają media, dojazd i roboty ziemne. Zostawiam też własny bufor, zwykle 10-15%, bo teren potrafi zaskoczyć szybciej niż sam projekt.
Najrozsądniej działa prosta zasada: najpierw sprawdzam, co wolno postawić, potem grunt i granice, następnie media, a dopiero na końcu wchodzi ciężki sprzęt. Właśnie tak przygotowanie działki pod budowę domu przestaje być chaosem, a staje się etapem, który naprawdę przyspiesza całą inwestycję.
